【電気工事の裏側】図面なし施工・トラブル対応・設計までやった3月の記録|制御盤・PLC・スターリンク施工の現場実録
3月の総まとめ|現場のリアルとトラブル対応の記録
3月は、かなり内容の濃い1ヶ月でした。
毎月それなりに忙しさはありますが、今月は特に「ただ工事をするだけでは終わらない案件」が多く、現場対応力・判断力・経験値のすべてが試される月だったと感じています。
一般の方からすると、「電気工事」と聞いて思い浮かぶのは、照明を取り付けたり、コンセントを増やしたり、配線をつないだりといった仕事が多いかもしれません。もちろんそれも電気工事の一つですが、実際の現場ではそれだけではありません。
通信設備の不具合対応、制御盤の部品交換、図面なしでの回路解析、PLC故障によるハード制御化、さらには設計から施工まで一貫して対応する案件など、求められる内容は本当に幅広いです。
特に個人で動いていると、単純な作業者としてだけでなく、「現場で判断する人」「問題を解決する人」「最後まで責任を持って動かす人」として見られることが多くなります。
今月はまさに、そんな“現場のリアル”が詰まった1ヶ月でした。
今回は3月に対応した仕事を振り返りながら、実際の現場ではどんなことが起きているのか、どんな力が求められるのかを、できるだけリアルに書いていきたいと思います。
これから電気工事を依頼しようと考えている方にも、同業の方にも、何か参考になる部分があれば嬉しいです。
漁船の通信トラブル対応|ルーター交換とスターリンクミニ導入
3月の中でも印象的だった案件の一つが、漁船の通信トラブル対応です。
依頼内容としては、
「通信が不安定で使い物にならない」
というものでした。
この一言だけを見ると、一般家庭や事務所のWi-Fiトラブルのようにも見えますが、漁船の場合は話がまったく違います。
海の上に出る仕事では、通信は単なる便利機能ではなく、ほぼ命綱に近い存在です。
家や事務所なら、多少ネットが遅くても「少し困る」程度で済むかもしれません。
しかし漁船では、通信が不安定になることで情報の受け取りが遅れたり、必要な連絡が取りづらくなったり、乗組員の生活環境そのものに影響が出たりします。現場の人にとってはかなり深刻な問題です。
既存ルーターの交換対応
まず確認したところ、既存のルーターは経年劣化に加えて、そもそもの性能面でも厳しい状態でした。
通信が途切れる原因としては典型的なパターンです。
ただ、ここで単純に「新しいルーターに変えれば終わり」ではありません。
船上環境は、陸上の建物内とはまったく条件が違います。
- 常に揺れがある
- 湿気が多い
- 塩害の影響を受けやすい
- 設置スペースに制限がある
- 電源事情も通常よりシビア
こうした条件の中で安定して使えるようにするには、単にカタログスペックだけで機器を選ぶわけにはいきません。
設置後にどう使われるのか、どんな環境にさらされるのかまで考えて機器を選ぶ必要があります。
電気工事や設備工事では、実はこの「取り付ける前の判断」がかなり大事です。
見た目には同じような作業でも、選定を間違えると後から不具合が出る。逆に、最初の判断が正しければ、長く安定して動いてくれる。現場経験が出るのは、こういう部分だと思います。
スターリンクミニ新規工事|海上通信の環境が変わる時代
今回の漁船案件の中でも、特に印象的だったのがスターリンクミニの導入です。
スターリンクといえば、衛星インターネットとしてかなり知られるようになってきましたが、その中でもミニは小型・軽量で扱いやすく、設置自由度が高いのが大きな特徴です。
スターリンクミニとは何か
スターリンクミニの魅力を簡単に言うと、
- 小型で持ち運びしやすい
- 設置の自由度が高い
- 通信環境の改善効果が大きい
- 従来の通信手段が弱い場所でも強い
という点にあります。
特に漁船との相性は非常に良いと感じます。
海上では、そもそも安定した通信を確保すること自体が難しいケースが多く、従来の通信環境では不安定さがつきものです。そこにスターリンクミニを導入することで、これまでとは比べ物にならないレベルで通信品質が改善する可能性があります。
漁船にとって通信はなぜ重要なのか
ここは意外と見落とされがちですが、漁船における通信は、単にスマホが使えるとか動画が見られるという話ではありません。
漁船では、ソナー、魚群探知機、プロッターなど、さまざまな情報機器が関わってきます。
操業に必要な情報を正確かつ安定して扱うことは、仕事そのものに直結します。
さらに、乗組員の生活面でも通信の重要性は大きいです。
漁船では長期間海の上で過ごすことも珍しくありません。そうなると、家族との連絡、動画視聴、ゲーム、ちょっとした娯楽などが、精神面の支えになることも多いです。
昔は「船に乗ったら連絡は取りにくいのが当たり前」という時代だったかもしれません。
しかし今は通信技術が進歩し、海の上でもかなり環境が良くなっています。
通信環境の改善は、仕事の効率だけでなく、働く人の負担軽減や満足度にも大きく関わってくる時代です。
実際の施工ポイント
スターリンクミニの施工では、単に置いて終わりではありません。
- 安定した電源の確保
- 空が開けた位置への設置
- 遮蔽物の回避
- 揺れを考慮した固定
- 防水・耐候対策
このあたりをしっかり考える必要があります。
建物の上に取り付ける場合とは違い、船は常に動き、揺れます。
そのため通常の感覚で設置すると、後でズレたり、負荷がかかったり、思わぬトラブルの原因になることがあります。
こうした環境で安定運用させるには、やはり経験がものを言います。
デバイス交換|漁船システムの中枢を入れ替える仕事
今回の漁船案件では、通信設備だけでなく、いわゆる「デバイス交換」も行いました。
ここでいうデバイスとは、漁船に搭載されている「イサナ」と呼ばれるシステムの中核部分です。
簡単に言えば、設備全体を制御する脳みそのような存在です。
この部分に不具合が出ると、
- 必要なデータが取得できない
- 制御がうまく効かない
- 設備全体の動きに支障が出る
- 最悪の場合、操業にも影響する
といった問題につながります。
現場でこういう中枢機器に不具合が出ると、影響範囲が広いので本当に厄介です。
末端の機器交換なら局所的な対応で済むこともありますが、中核部分の異常は全体に影響します。
今回は交換によって無事復旧しましたが、やはりこういう部分は「壊れてから考える」よりも、「不安定な兆候があるうちに早めに対応する」ほうが結果的に損失を抑えやすいと改めて感じました。

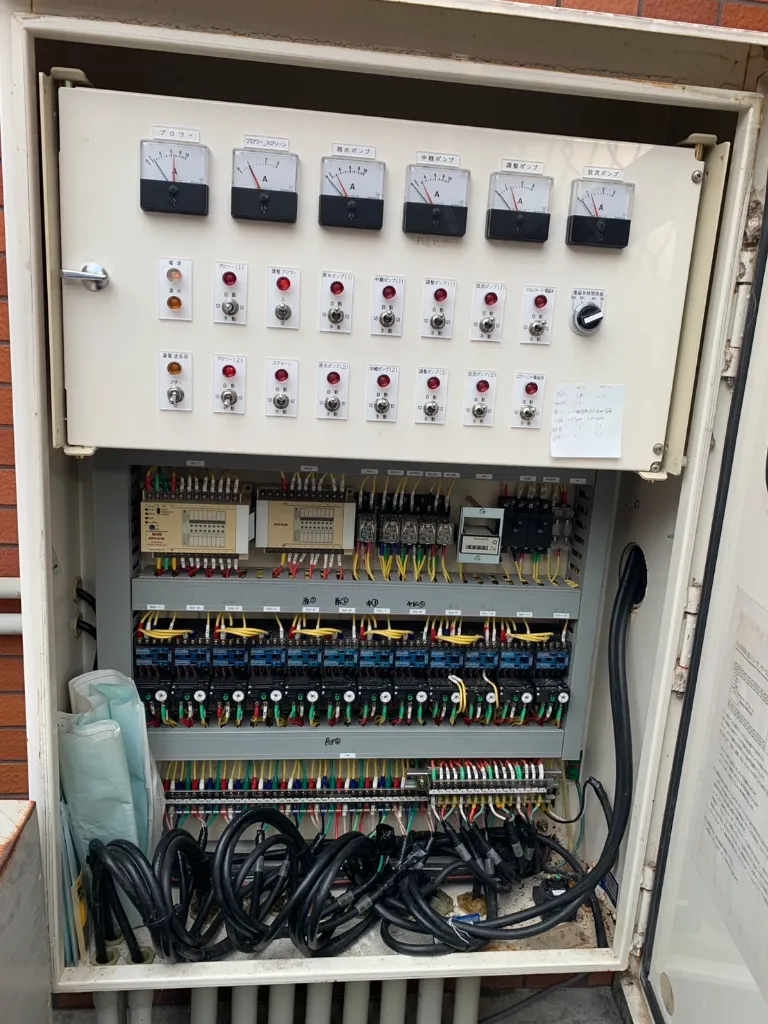

制御盤部品交換|図面なしで回路を読む現場
続いては、浄化設備の制御盤に関する工事で、
- マグネット(電磁接触器)14個
- 交互リレー3個
- セレクタスイッチ6個
の交換を実施しました。
数だけ見てもそれなりのボリュームですが、この現場で一番大きな問題だったのは、図面がないということでした。
図面なし施工の難しさ
電気工事や制御盤工事では、基本的に図面がある前提で進めることが多いです。
もちろん現場と図面が完全一致しないことはありますが、それでも基準になる資料があるかないかでは、難易度が大きく違います。
今回はその基準が一切ない状態。
つまり、現場で実物を見ながら回路を読み解き、機器の役割を判断し、交換後も正しく動作するように組み上げる必要がありました。
これは一見地味に聞こえるかもしれませんが、かなり神経を使う作業です。
図面があれば確認で済むことも、図面がなければ一つずつ追いかけて確かめなければいけません。
マグネットと交互リレーは比較的対応しやすい
マグネットや交互リレーについては、まだ対応しやすい部類です。
テスターを使いながら、
- 接点構成
- コイル電圧
- 現在の動作状態
- 配線の入り方
を確認すれば、ある程度判断できます。
もちろん油断はできませんが、こうした部品はまだ“読める”部類です。
本当に苦労したのはセレクタスイッチ
今回の難所はセレクタスイッチでした。
- 型式不明
- 古くて資料が出てこない
- 接点構成がわからない
- 現物から判断するしかない
完全に手探りです。
こういう場面では、ただ部品を外して付け替えるだけではダメで、
「この配線がどこから来て、どこへ行き、何を目的にしているのか」
を一つずつ考えながら追わなければいけません。
制御盤の仕事は、見た目の配線作業だけでなく、回路の意図を読む力が重要だと改めて感じる場面でした。
さらに発生したトラブル|部品の電圧違い
そして、無事に終わったかと思ったところで追加トラブルです。
なんと、マグネット6個が電圧違い。
原因はお客様側の手配ミスでした。
現場ではこういうことが本当にあります。
しかも厄介なのは、ミスが誰にあっても、その場で動かない設備を前にすると、最終的に対応するのは現場の人間だということです。
「部品が違うので今日は終わりです」で済む現場ばかりではありません。
特に設備系では、止まったままにできないことも多いです。
今回は自分で部品を手配し、後日再施工という流れで最終的には無事完了しました。
余計な手間ではあるのですが、こういう想定外への対応も含めて現場仕事だなと思います。

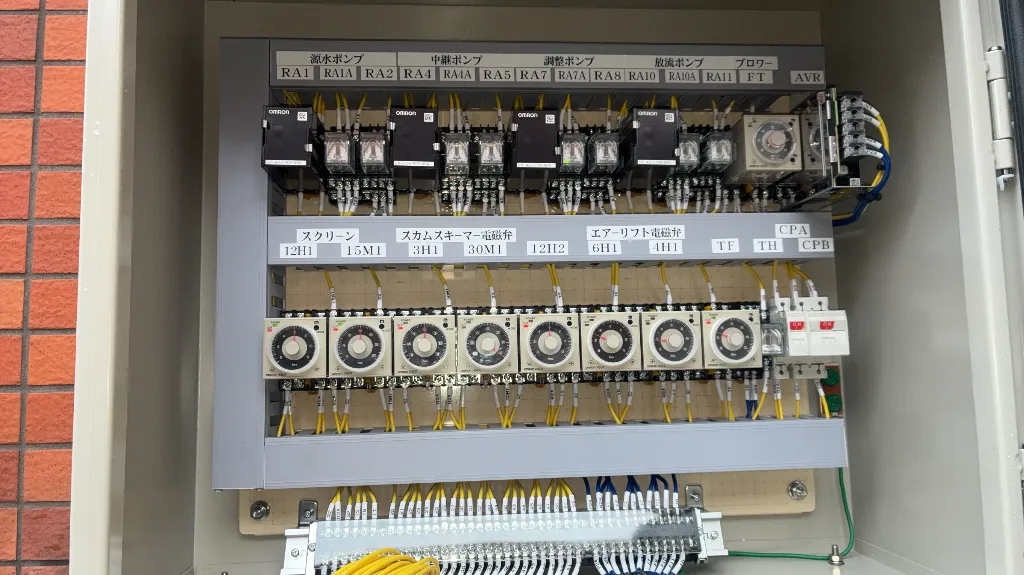

PLC故障によるハード化工事|3月最大の難関
3月の中で一番大変だった案件が、このPLC故障によるハード化工事です。
通常、設備の更新や改善では、
ハード制御からPLC制御へ移行する、いわゆるソフト化の流れが一般的です。
しかし今回は逆でした。
PLCからハード制御へ戻す
という、かなり珍しい案件です。
設計から施工まで一貫対応
この案件では、
- 回路設計
- 制御盤制作
- 現地電気工事
まで一貫して対応しました。
単に既存品を交換する仕事ではなく、どう組めば要求動作を再現できるのかをゼロから考える必要がありました。
こういう案件はやはり面白い反面、責任も重いです。
一番苦労したのは時間制御の組み方
今回特に大変だった条件が、
「12時間に1回、15分だけ動かす」
という動作です。
言葉にするとすごくシンプルです。
でも、PLCなら比較的簡単に組める内容でも、これをハード制御だけでやろうとすると、一気に難易度が上がります。
なぜかというと、PLCならプログラムで柔軟に条件分岐や時間制御を組めますが、ハード制御ではそれをすべて機器の組み合わせで実現しなければいけないからです。
解決のために必要だったこと
この案件では、
- タイマーの組み合わせ
- リレー回路の構築
- インターロック構成
- 誤動作防止の考え方
を組み合わせて、最終的な回路を組み上げました。
図面上で成立しても、実際に盤に組んで動かすと想定外が出ることは珍しくありません。
だからこそ、設計だけでなく現場経験も重要になります。
交互運転自体は比較的スムーズ
一方で、フロートスイッチと交互リレーを使った交互運転については、比較的スムーズにまとまりました。
このあたりは経験が活きる分野で、過去の知識や現場感覚がそのまま仕事に反映される部分でもあります。
最後の最後で起きたタイマートラブル
そして、やはり現場は最後まで油断できません。
組み上げて確認していく中で、タイマー3個が
「電圧は来ているのに動かない」
というトラブルが発生しました。
最初は配線や条件を疑います。
でも確認していくと、電圧は来ている、回路もおかしくない、設定も問題ない。
そうなると、疑うべきは部品本体です。
結果としては、初期不良の可能性が高いという判断になり、急遽部品を手配して後日対応となりました。
正直、3個中3個というのはなかなか嫌なパターンです。
ただ、こういうことも現場ではゼロではありません。
そして大事なのは、「なぜ動かないのか分からない」で止まるのではなく、
一つずつ切り分けて原因を絞り、次の対応につなげることです。
この積み重ねが、最終的な信頼につながると思っています。
電気工事の現場で本当に求められるもの
3月を振り返ると、
- 漁船の通信トラブル対応
- ルーター交換
- スターリンクミニ新規工事
- 漁船デバイス交換
- 制御盤部品交換
- 図面なし施工
- PLC故障によるハード化工事
- タイマーやリレーを使った回路構築
と、本当に幅広い内容でした。
その中で改めて強く感じたのが、
電気工事は“ただ取り付ける仕事”ではない
ということです。
もちろん施工技術は大前提です。
ですが実際にはそれ以上に、
- 回路を読めること
- 不具合の原因を切り分けられること
- 現場で判断できること
- 想定外に対応できること
- 最後まで動かす責任感があること
こうした力が重要になります。
図面がなくても、部品が違っていても、機器が動かなくても、最終的には「じゃあどうするか」を考えて動かなければいけません。
それが現場のリアルです。
まとめ|電気工事は“対応力”がすべて
3月はまさに、対応力が問われる1ヶ月でした。
通信設備も、制御盤も、PLCも、結局は
現場で何が起きても止まらず対応できるか
が大切だと改めて感じます。
図面どおりに進む現場ばかりではありません。
部品が揃っているとも限りません。
むしろ現場では、予定外やトラブルのほうが印象に残るくらいです。
だからこそ、電気工事の価値は単純な作業量だけでは測れません。
経験、判断、応用力、責任感。
そういったものが全部合わさって、初めて“任せられる仕事”になるのだと思います。
今回のような案件は、
- 制御盤が分かる
- 回路が読める
- 現場判断ができる
この3つが揃っていないと、なかなか対応できません。
逆に言えば、この力が身についていれば、仕事の幅は大きく広がります。
最後に|制御盤・PLC・通信設備のご相談はお気軽に
もし、
- 制御盤の不具合で困っている
- PLC故障後の対応に悩んでいる
- ハード制御化を検討している
- スターリンクの導入を考えている
- 漁船や特殊環境での通信設備工事を頼みたい
- 図面のない既設設備の改造や修理を相談したい
といったお悩みがあれば、お気軽にご相談ください。
机上の話だけではなく、
現場ベースで、実際に動く形に落とし込む対応を大切にしています。
3月もいろいろありましたが、振り返るとやはり現場は面白いです。
簡単な仕事ばかりではないからこそ、無事に動いたときの達成感は大きい。
4月以降も、こうした現場のリアルを積み重ねながら、一つひとつしっかり対応していきたいと思います。
